Bautagebuch Schloßstraße

Die zukünftige Schloßstraße (Club L 94)

Das Integrierte Handlungskonzept (InHK) Bensberg umfasst rund 30 städtebauliche Maßnahmen in Bensberg und Bockenberg. Die größte und bedeutenste Maßnahme ist die Umgestaltung der Schloßstraße.
Der sogenannte 1. Bauabschnitt (Schlosstreppe, Schlossgalerie und dazugehörige Vorplätze) wurde bereits im Oktober 2020 provisorisch fertiggestellt.
Nach weiteren intensiven Planungen wurden seit Frühjahr 2022 vorbereitende Maßnahmen in der Schloßstraße umgesetzt - die Maßnahmen der RheinEnergie laufen jeweils vorweg. Offizieller Baubeginn der Hauptmaßnahme war am 13. März 2023.

Der Baufortschritt kann hier im Bautagebuch verfolgt werden. Zur aktuellen Parkplatzsitation können Sie sich hier erkundigen. Tiefgreifendere Informationen zum Umbau der Schloßstraße und allen weiteren Maßnahmen können auf der Homepage des InHK nachgelesen werden.

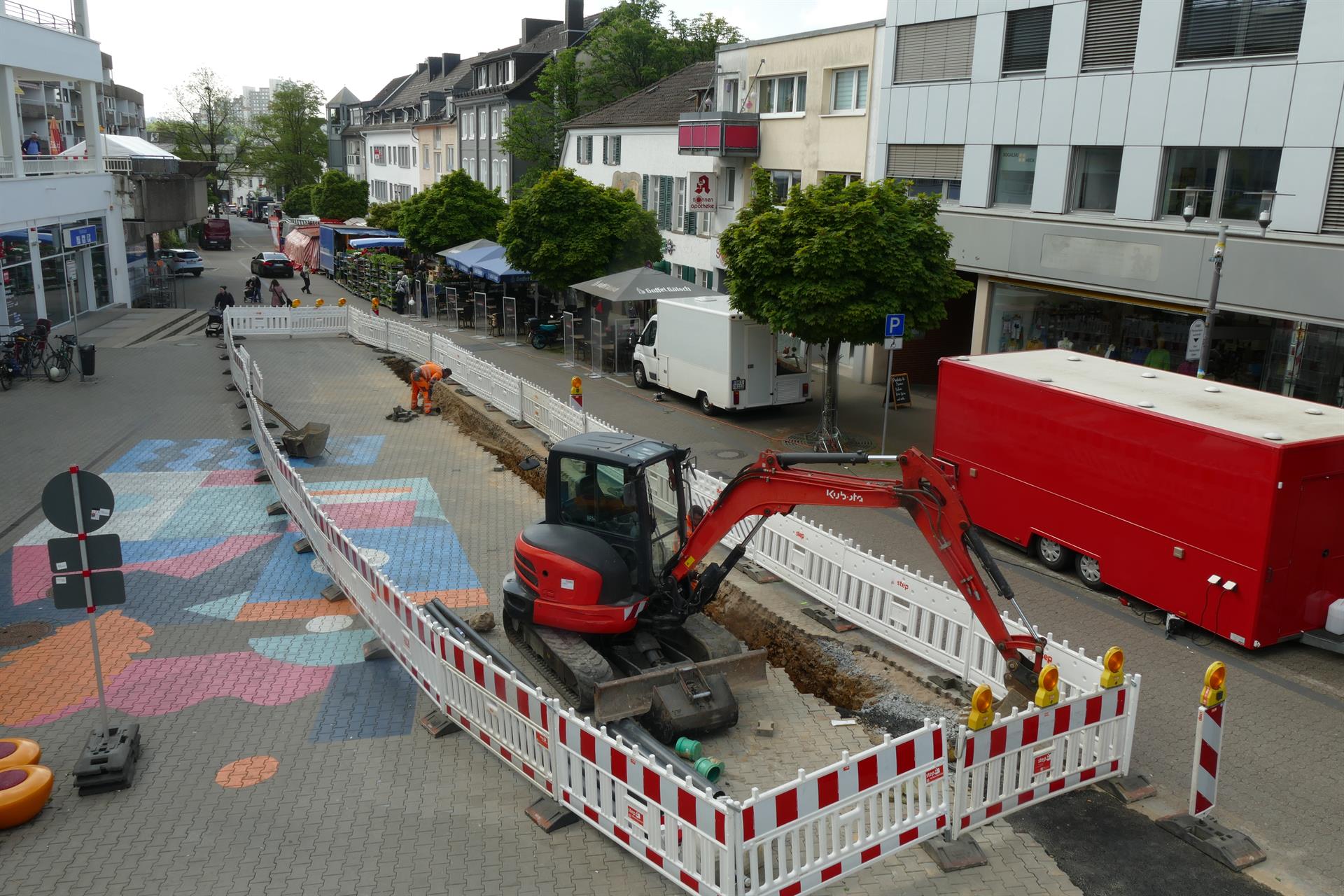

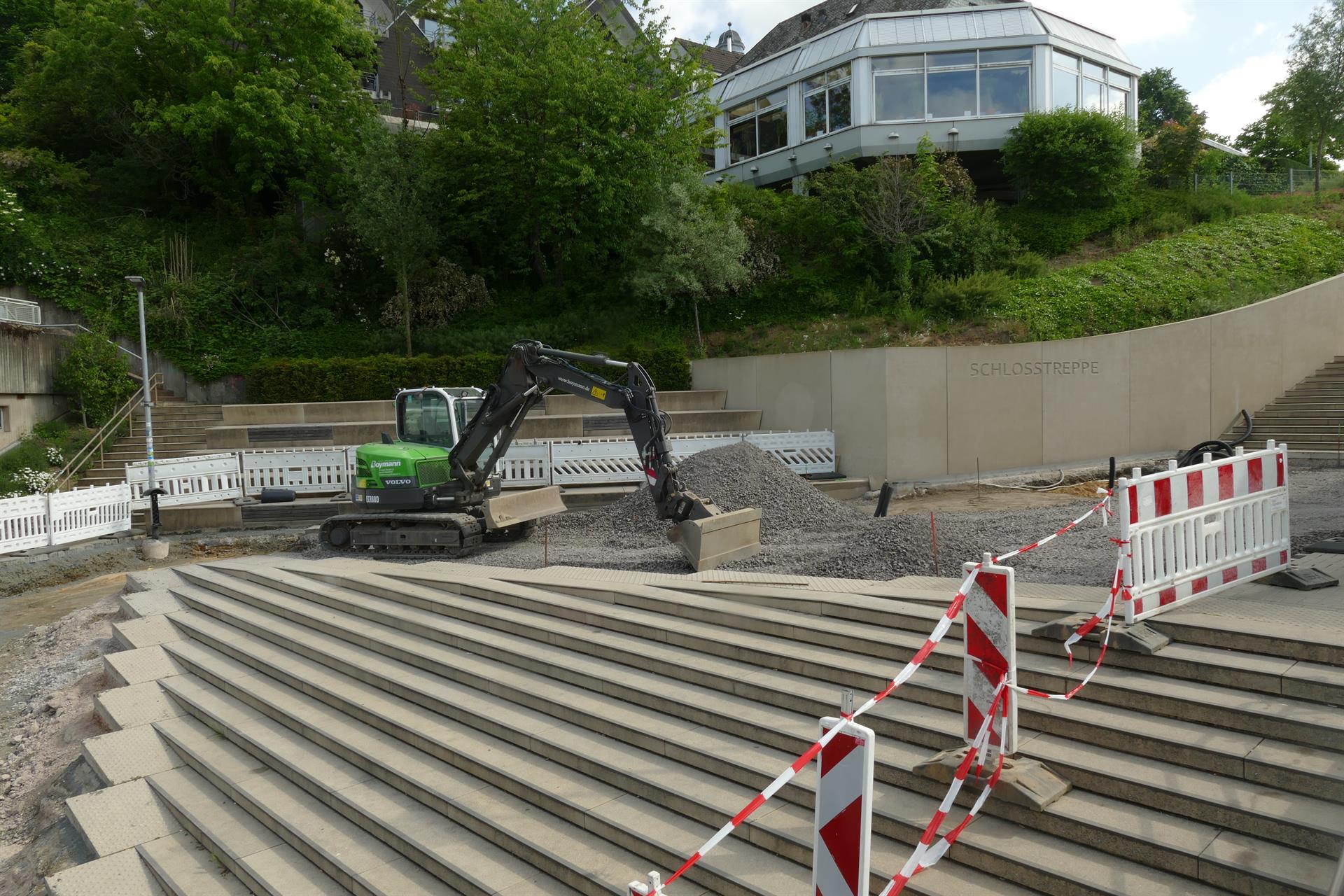

25. Mai 2023: Bauarbeiten der BELKAW schreiten voran - Bauarbeiten an der Schlosstreppe und am Stadtplatz laufen auf Hochtouren

Am Stadtplatz wurde der Bodenbelag bereits entfernt

23. Mai 2023: Fördermittelgeber übernimmt auch die Mehrkosten zum Umbau der Schloßstraße

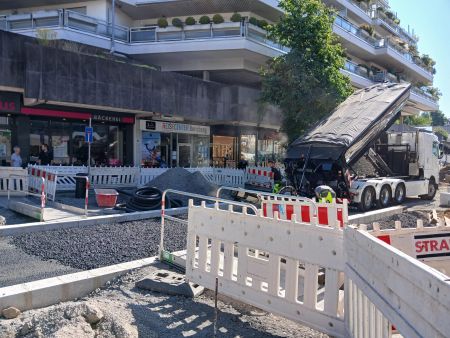

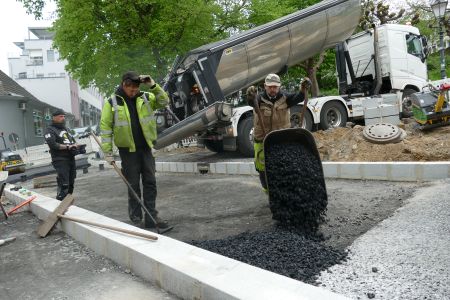

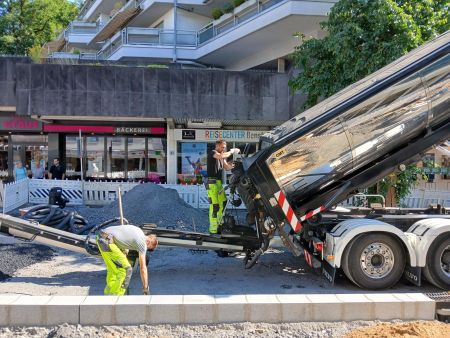

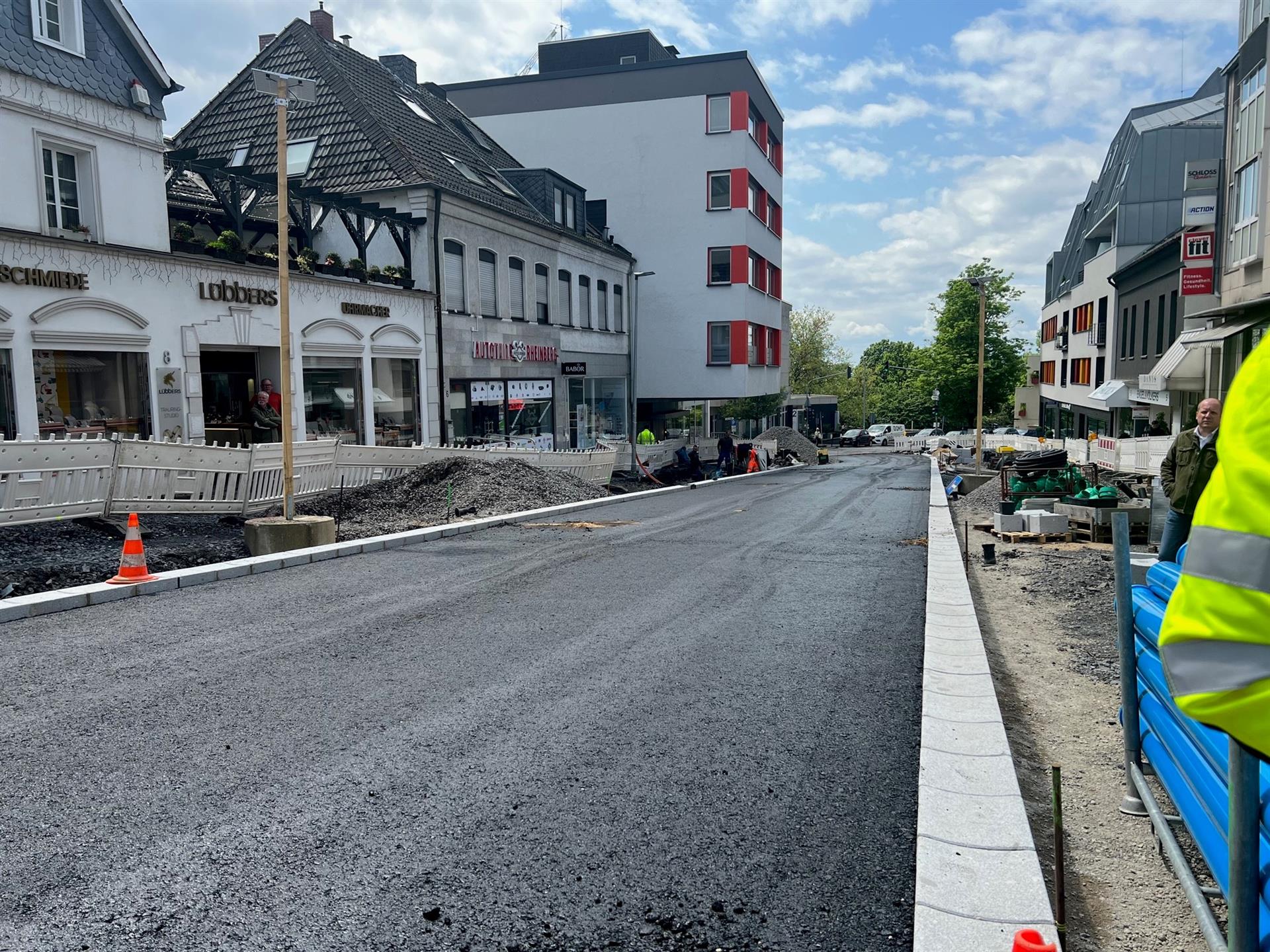

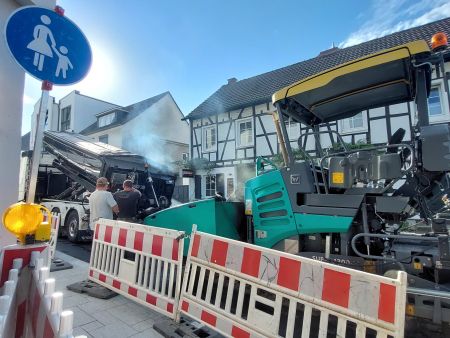

16. Mai 2023: Asphalttragschicht wird verlegt - "Straße frei" für Radrennen Rund um Köln

13. Mai 2023: Tag der Städtebauförderung unter dem Motto "Der Bagger rollt | InHK Bensberg für Groß und Klein"

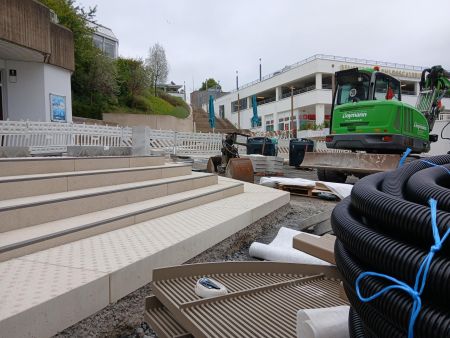

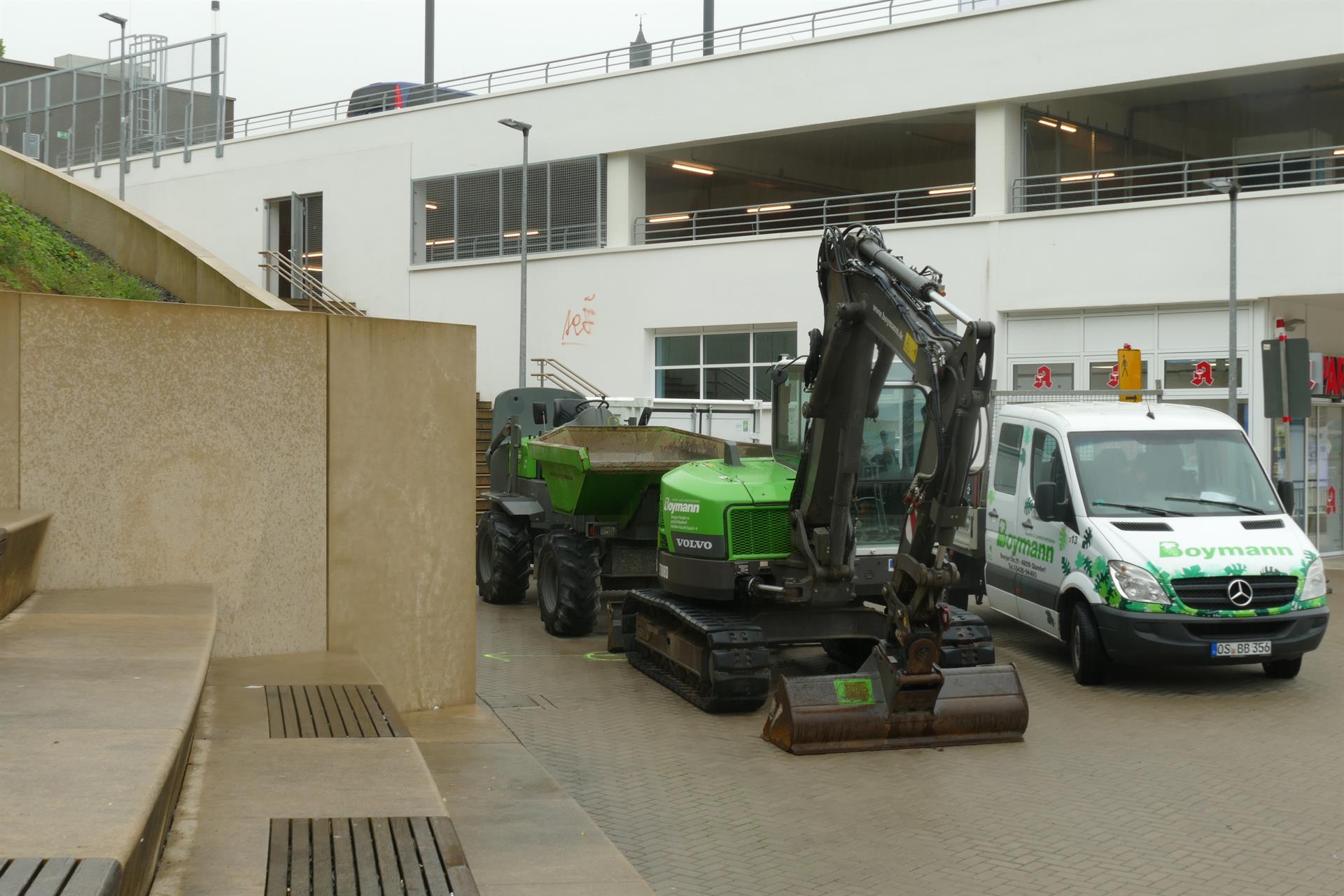

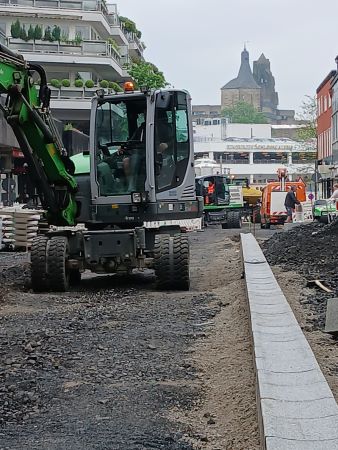

8. Mai 2023: Baubeginn an der Schlosstreppe und dem Stadtplatz

4. Mai 2023: Baubeginn am Stadtplatz und der Schlosstreppe am Montag, den 8. Mai

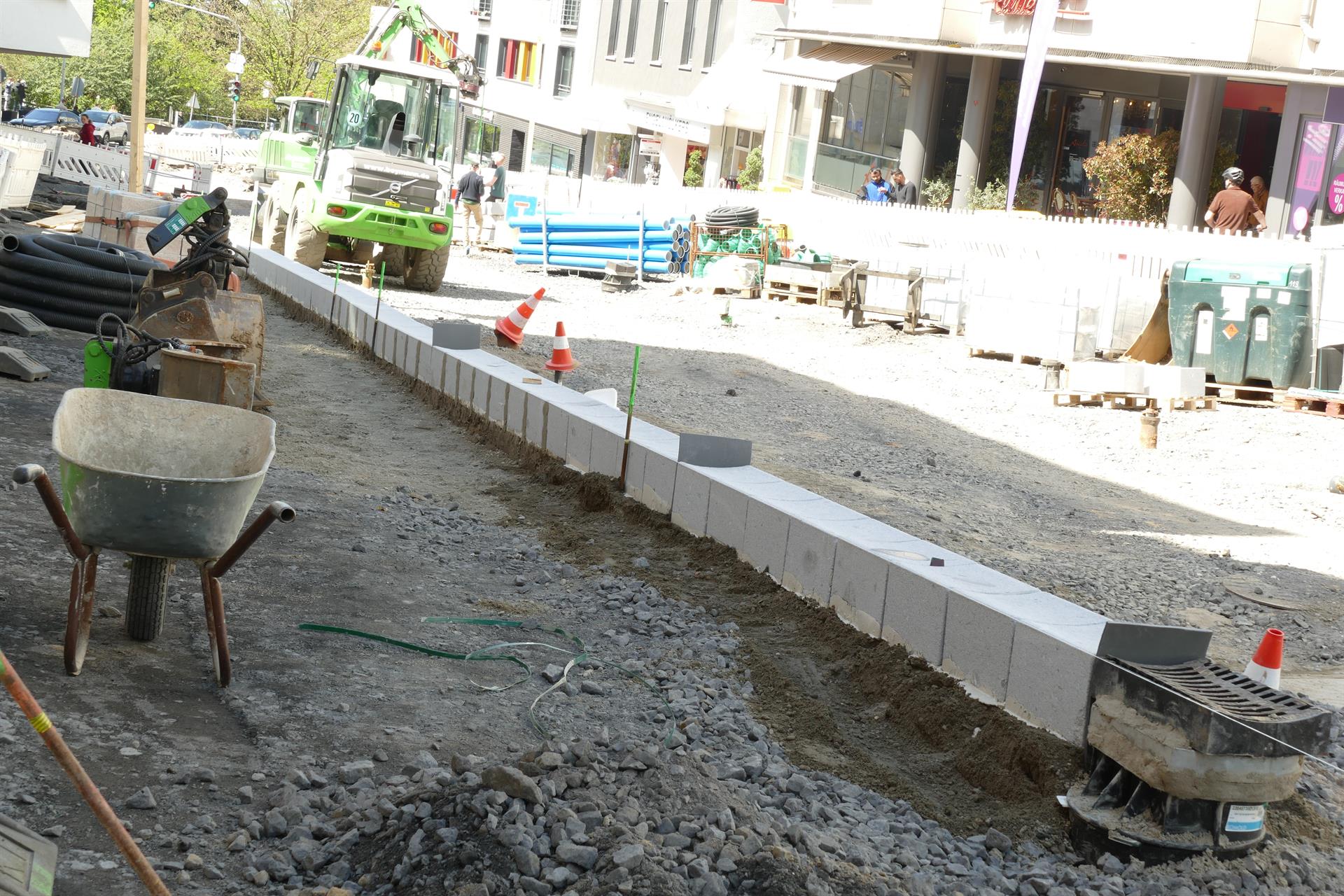

3. Mai 2023: Neue Entwässerungsrinnen werden verlegt

3. Mai 2023: Radrennen "Rund um Köln" am 21. Mai trotz Baustelle in der Schloßstraße

27. April 2023: Baustart am Stadtplatz im Mai - Alternative Marktaufstellung ab Donnerstag, den 4. Mai

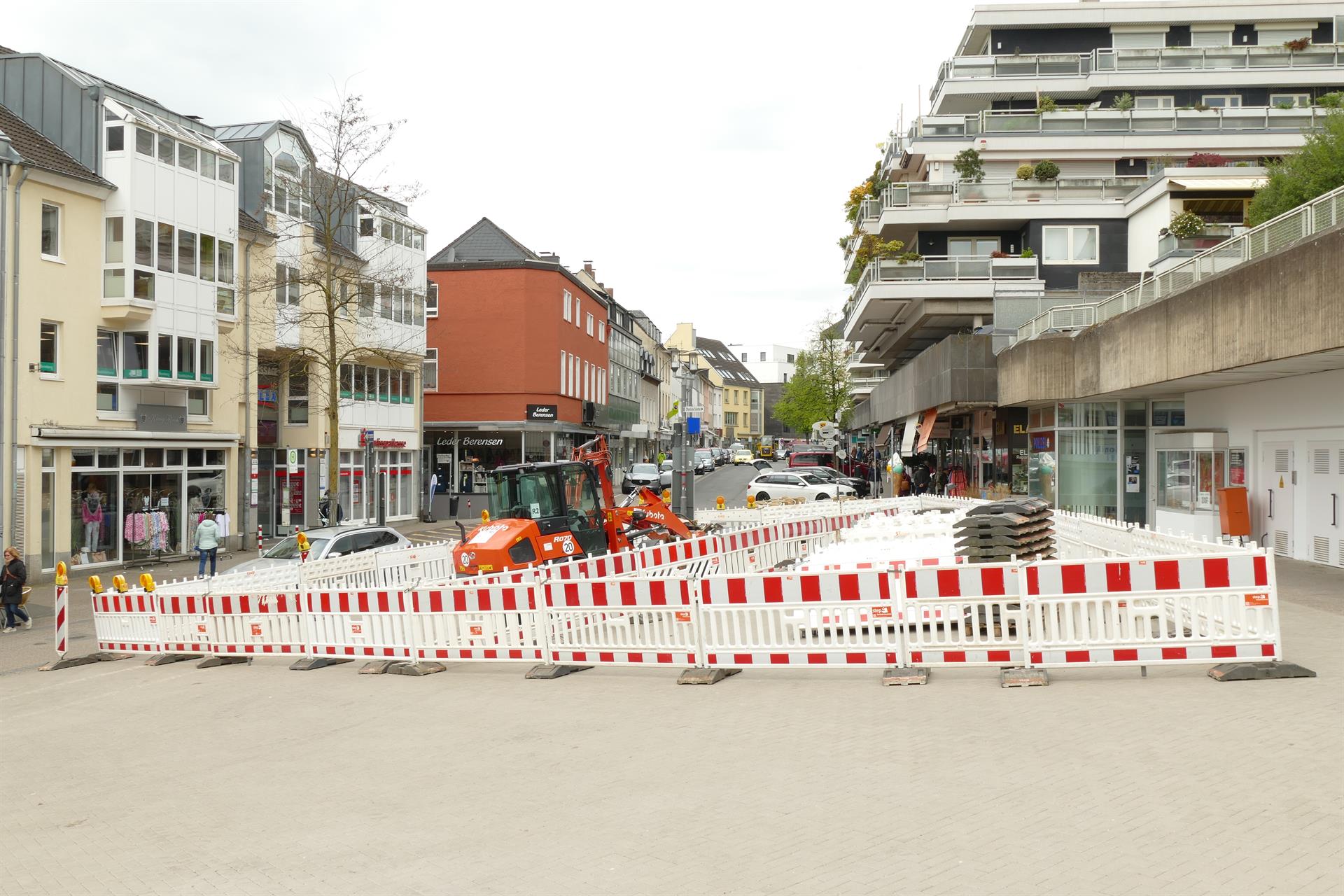

26. April 2023: Vorweglaufende Maßnahmen der BELKAW ziehen vor den Stadtplatz

20. April 2023: Baustelle der BELKAW pünktlich vor Frühlingsfest abgebaut

12. April 2023: Umbau des Bensberger Stadtplatzes und der Schlosstreppe beginnt im Mai

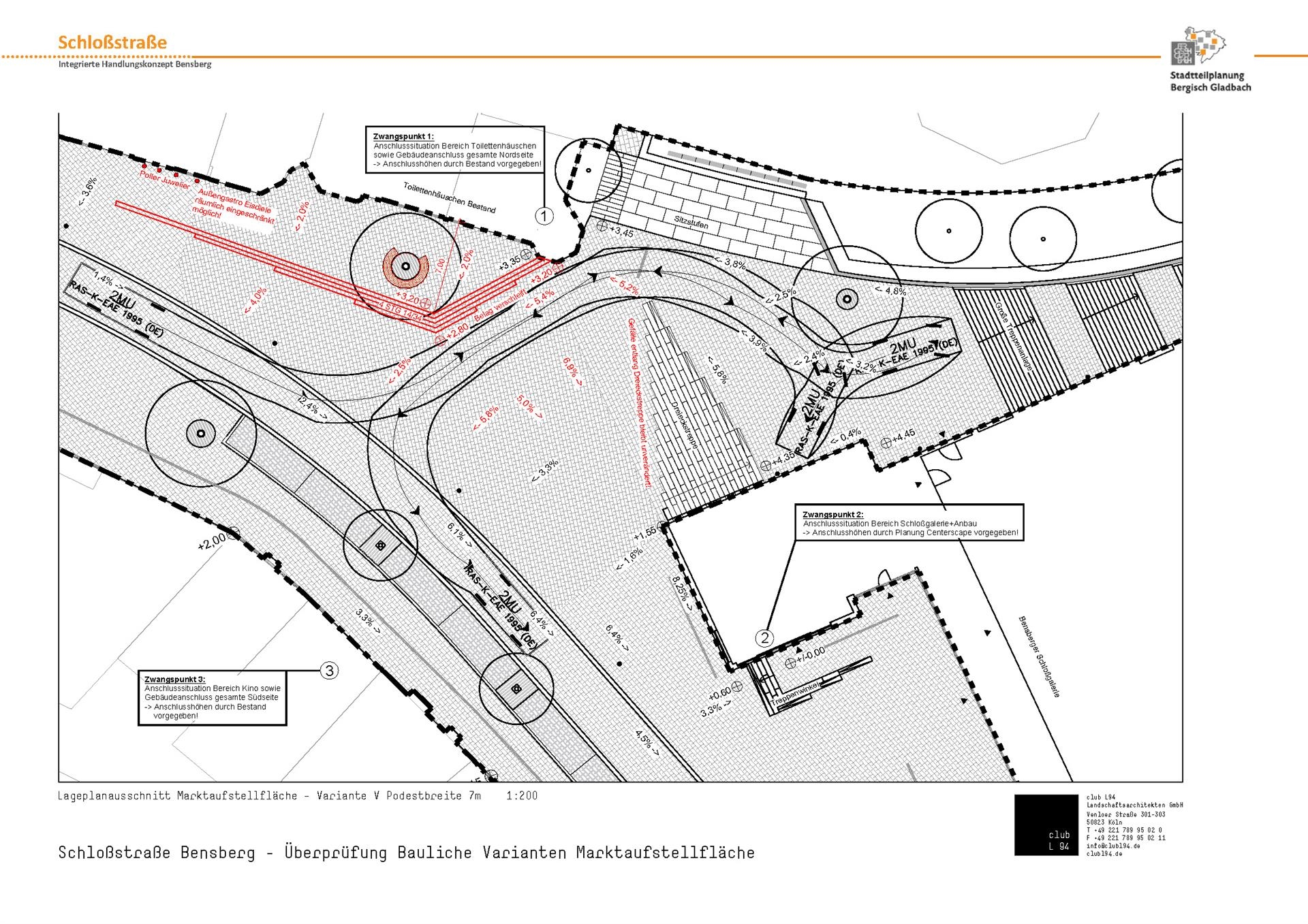

Vor der öffentlichen Toilette entsteht ein Podest, wordurch das Gefälle am Stadtplatz reduziert werden kann. Diese Variante wurde vom Planungsausschuss am 22.06.2021 beschlossen (Abbildung: Planungsbüro Club L 94)

22. März 2023: Arbeiten der BELKAW rücken bis kurz vor den Stadtplatz vor

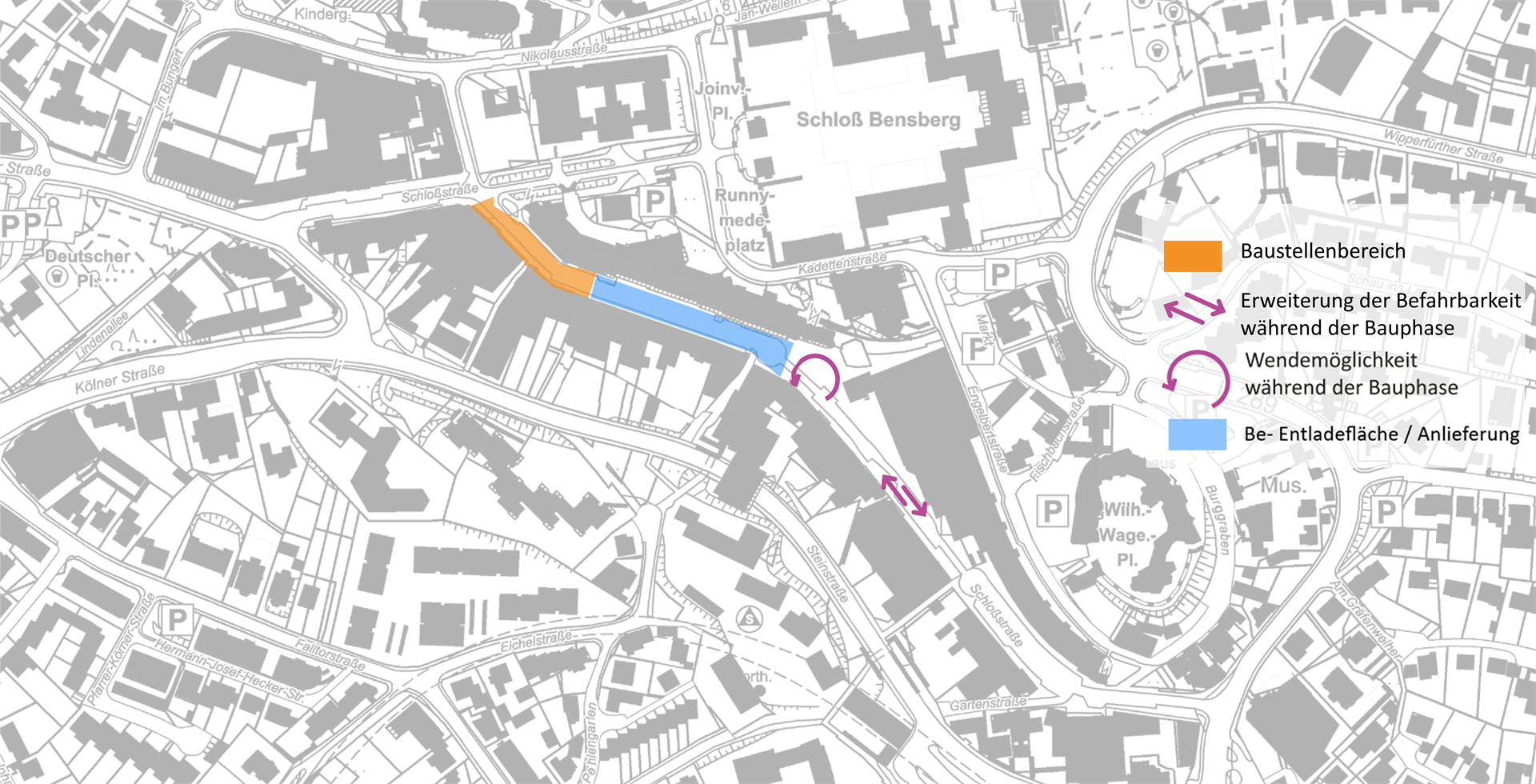

Die Parkplatzsitation seit dem 22. März (in den Pink gekennzeichneten Flächen ist das Parken nicht möglich)

15. März 2023: Baustelle in der Schloßstraße symbolisch eröffnet

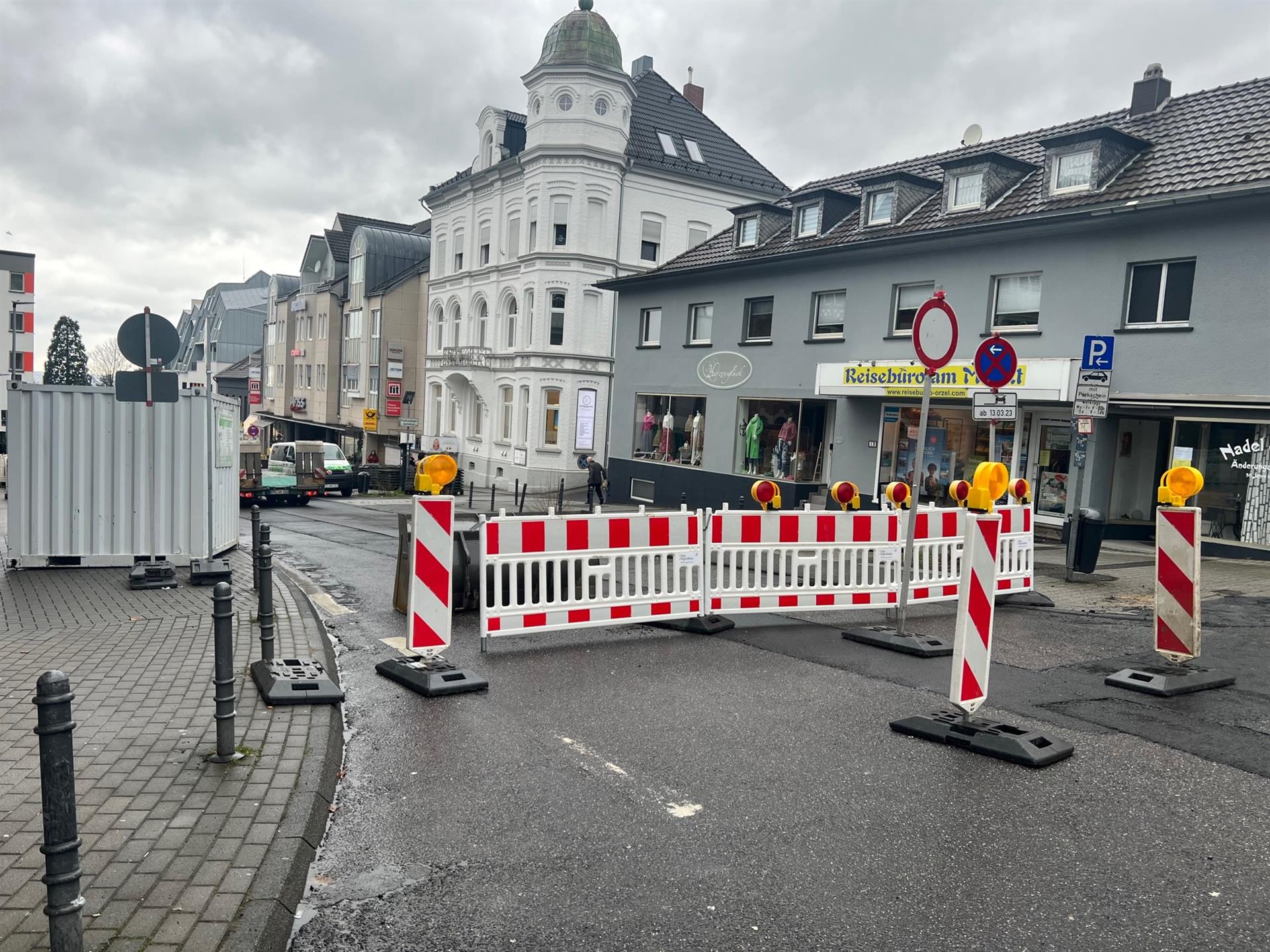

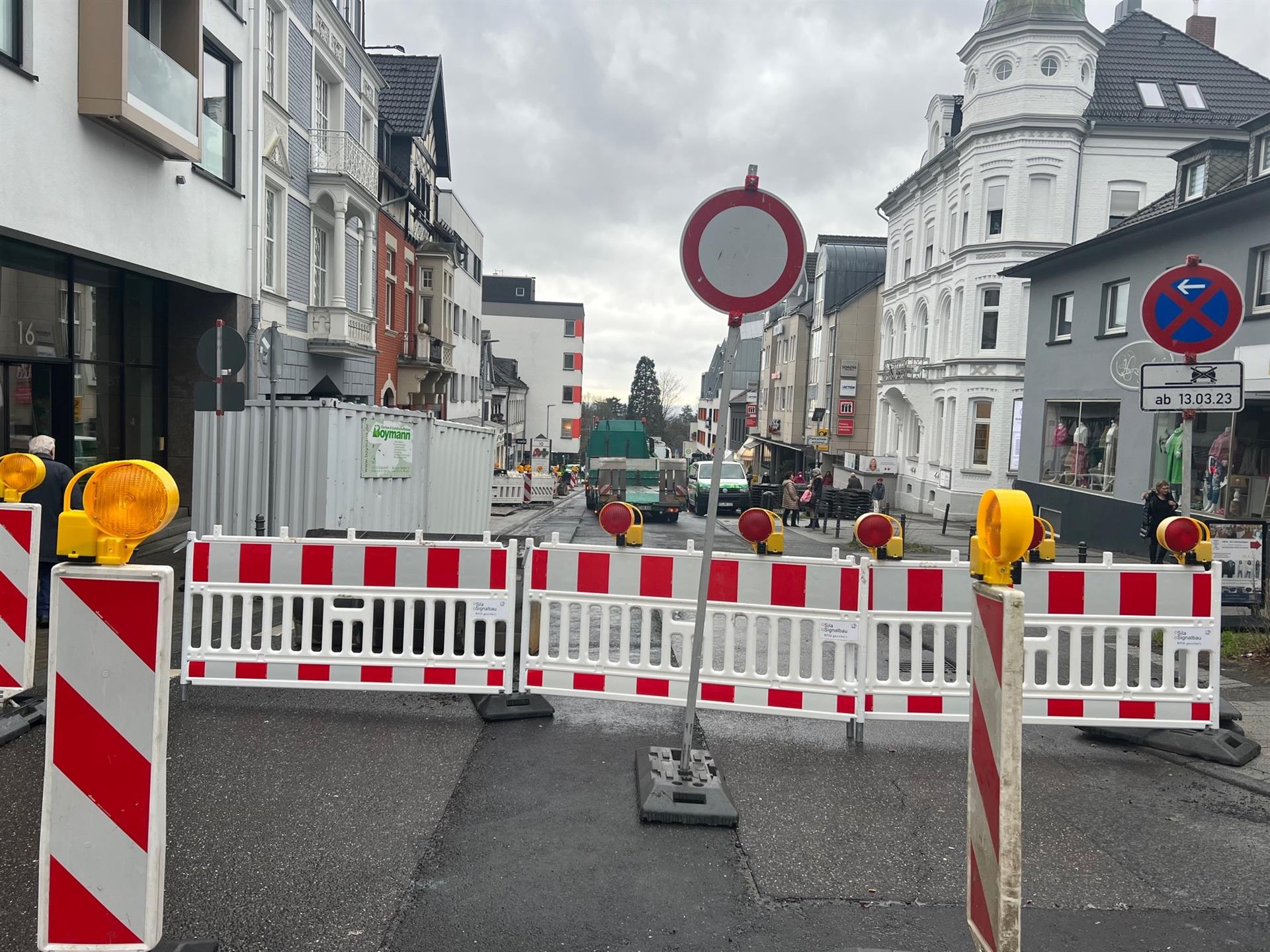

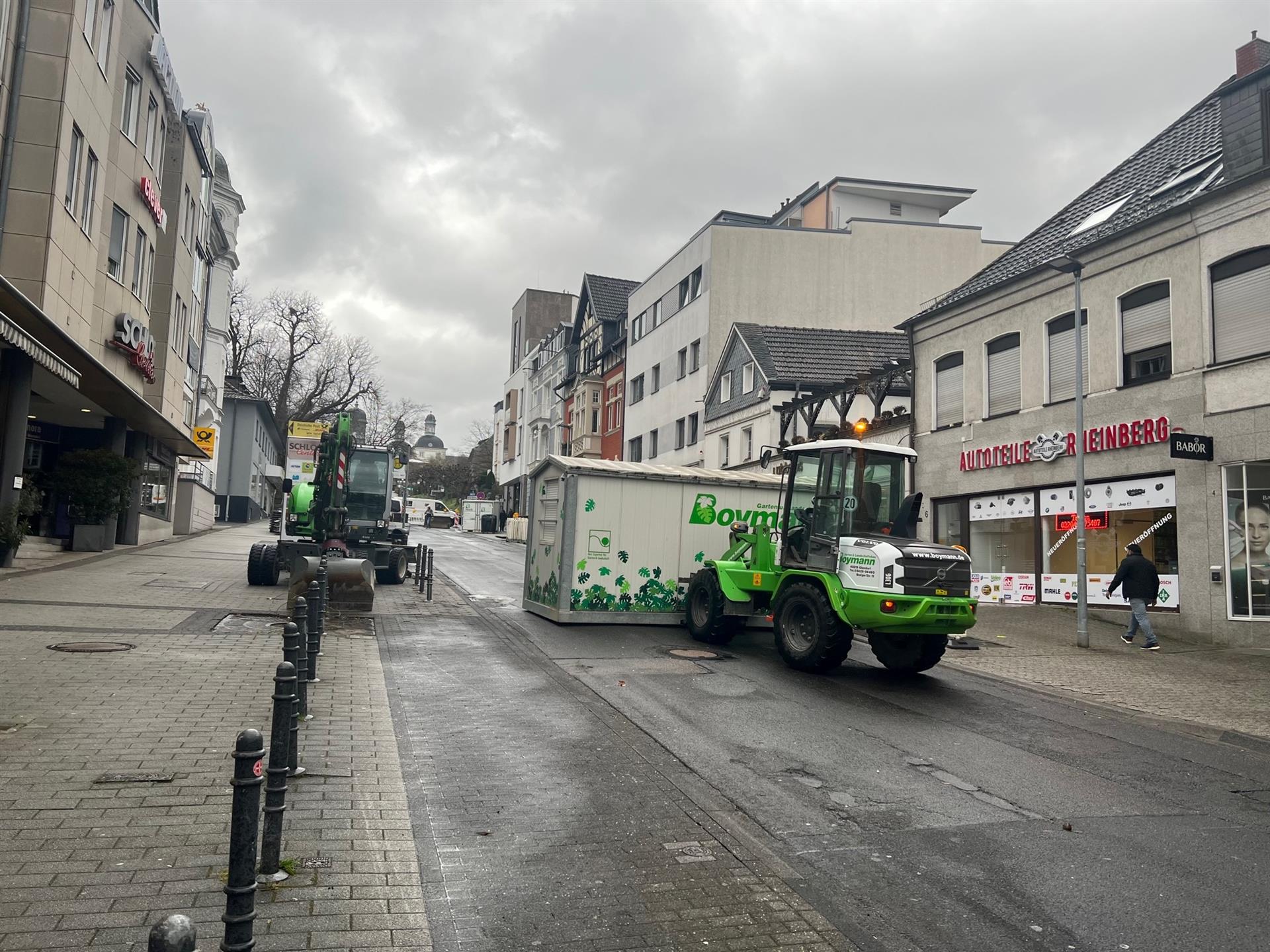

13. März 2023: Baustart!

02. März 2023: Symbolische Baustelleneröffnung in der Schloßstraße am 15. März 2023

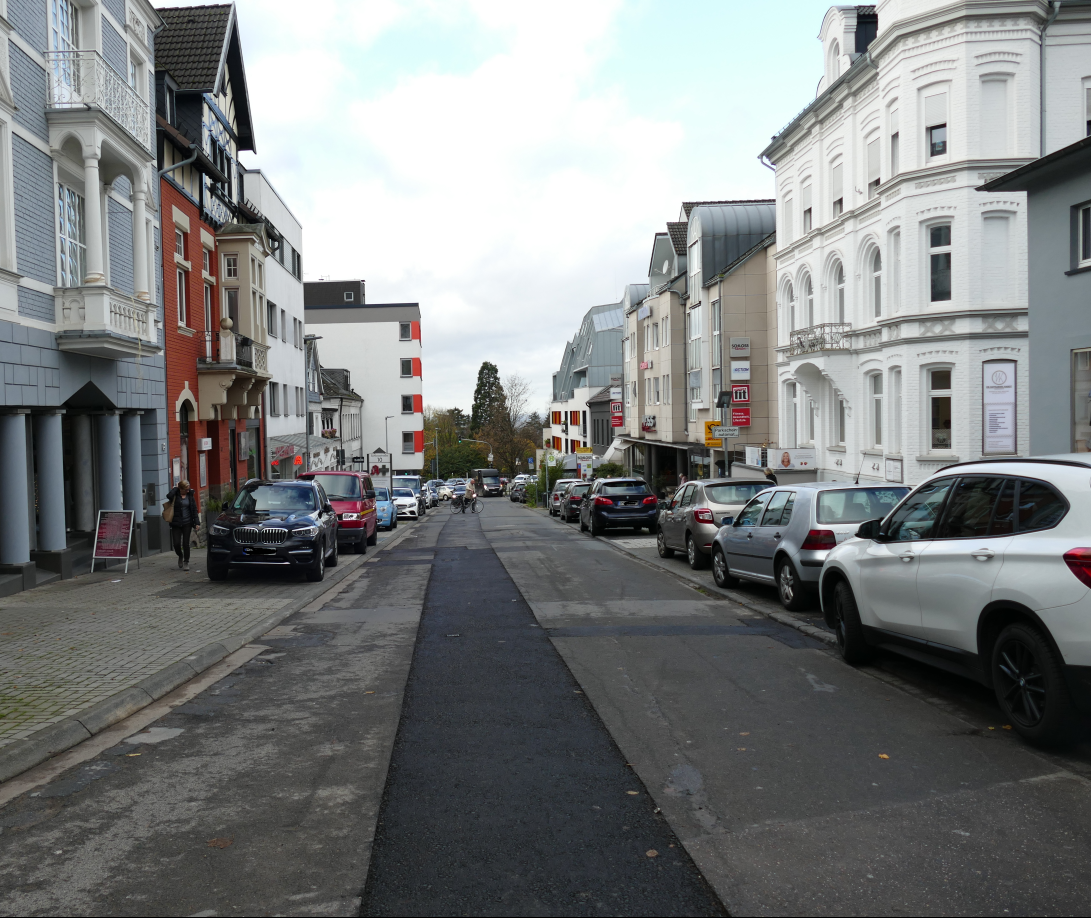

28. Februar 2023: Start der Bauarbeiten in der Schloßstraße für Mitte März geplant

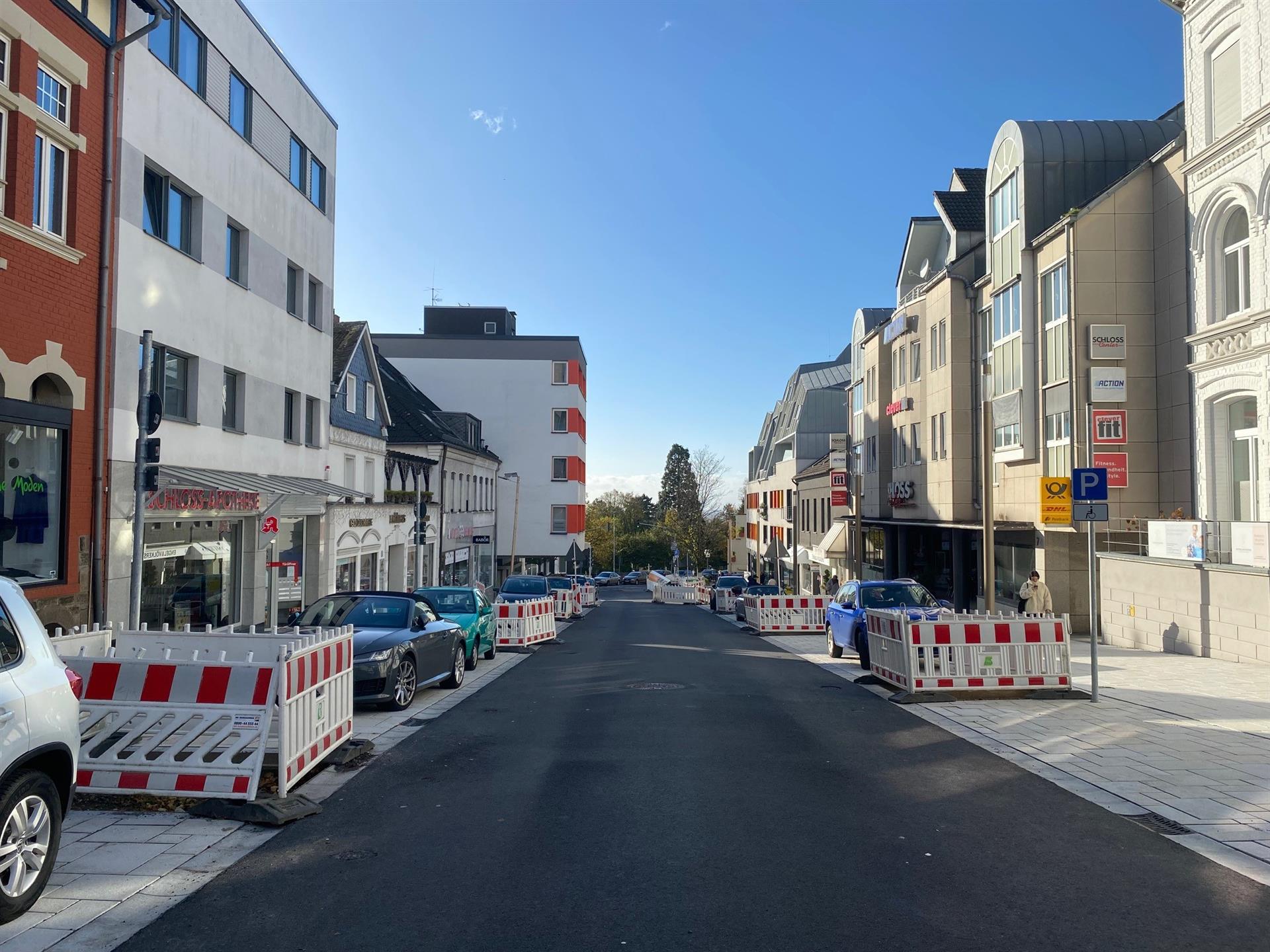

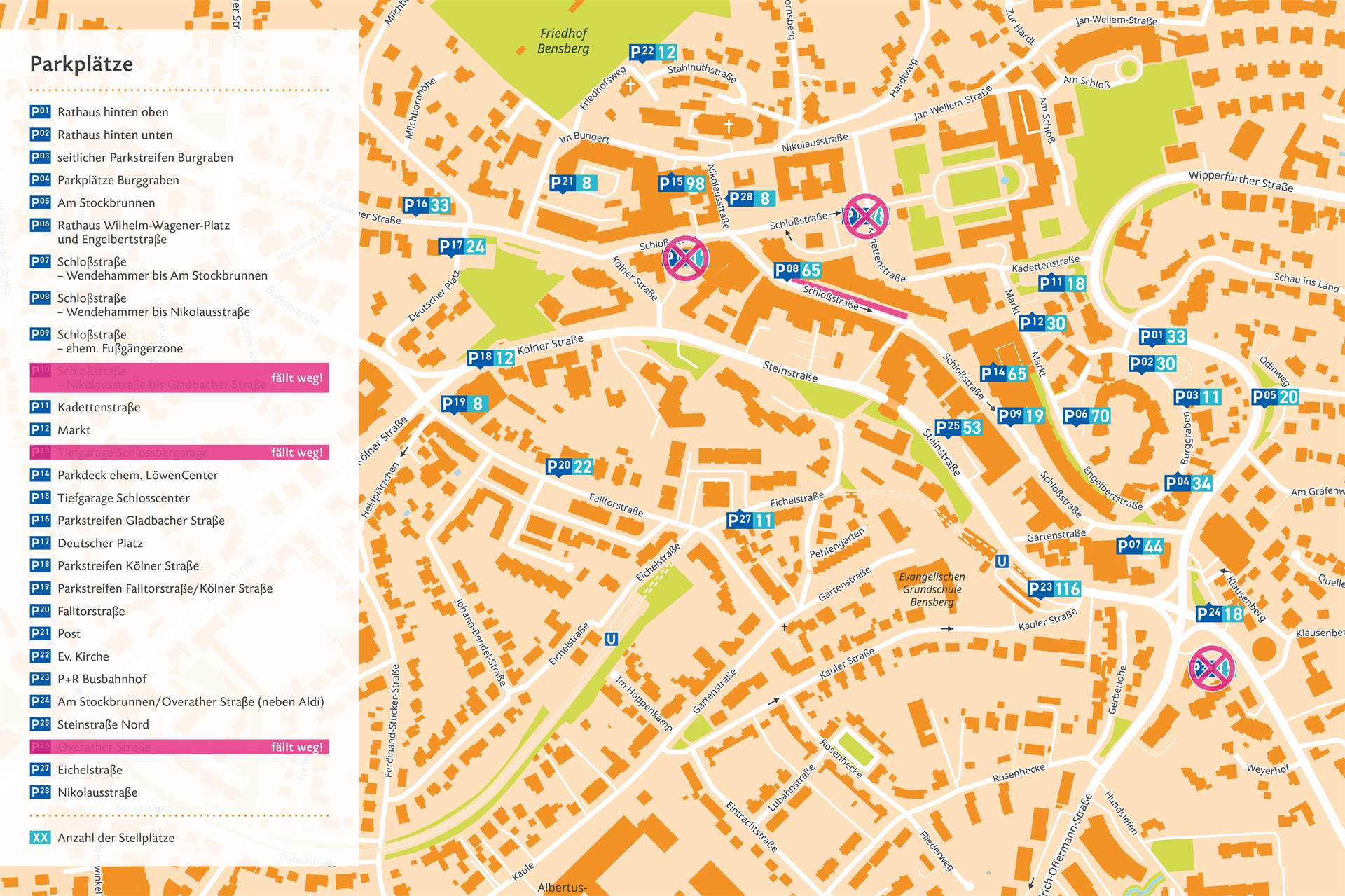

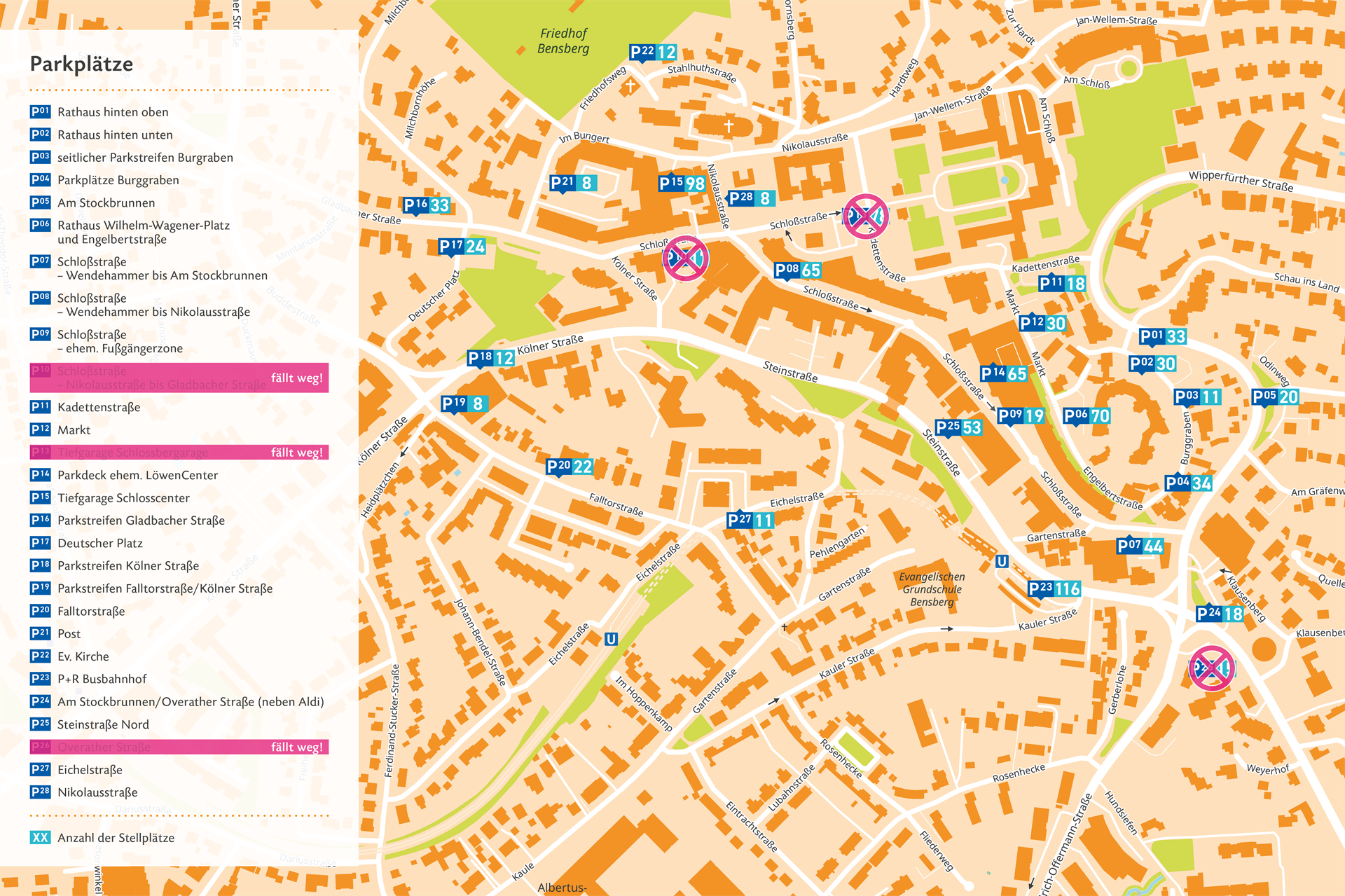

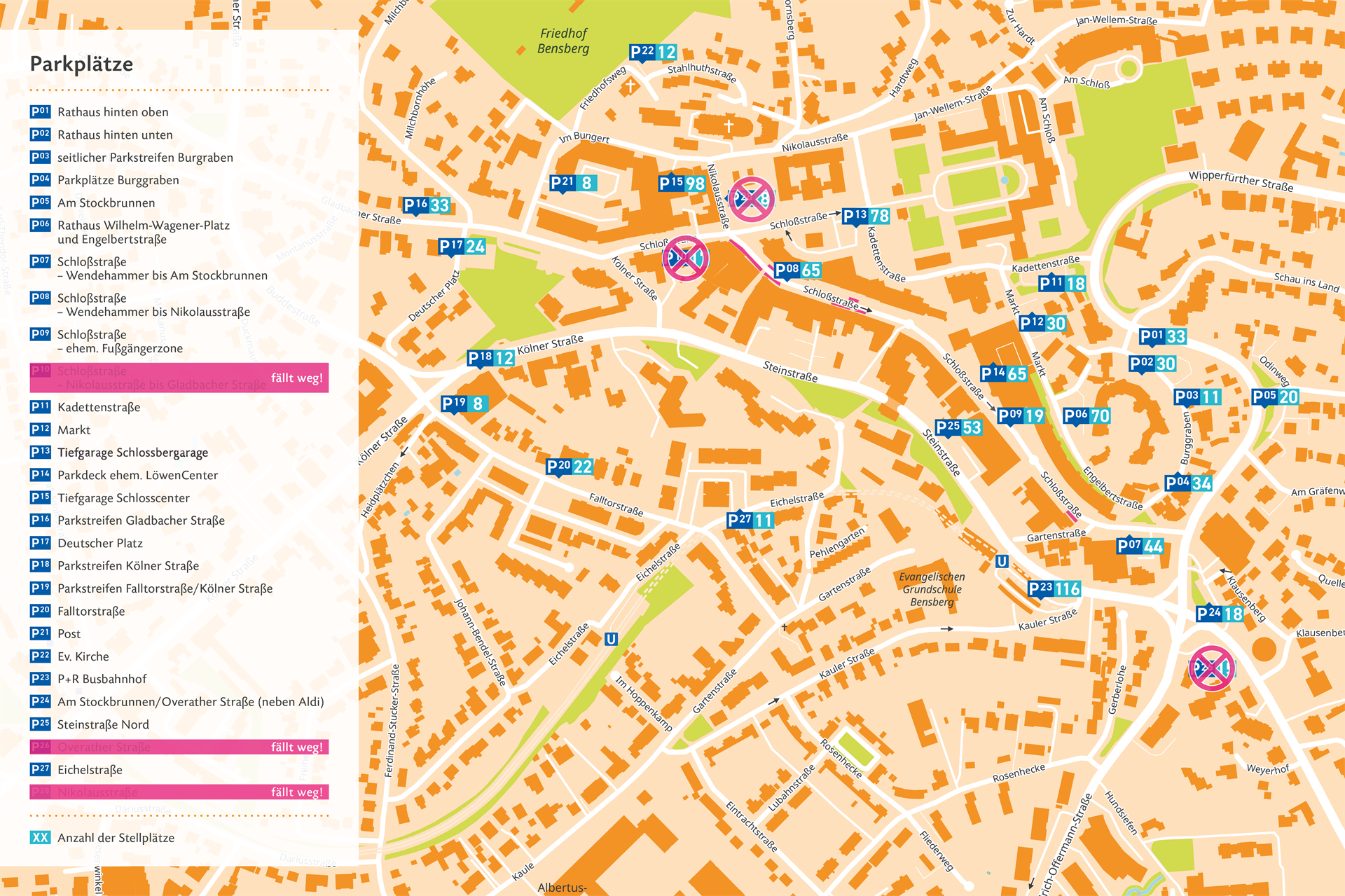

Parkmöglichkeiten in Bensberg während der Bauarbeiten im ersten Abschnitt sowie der Sanierung der Schloßberg-Garage

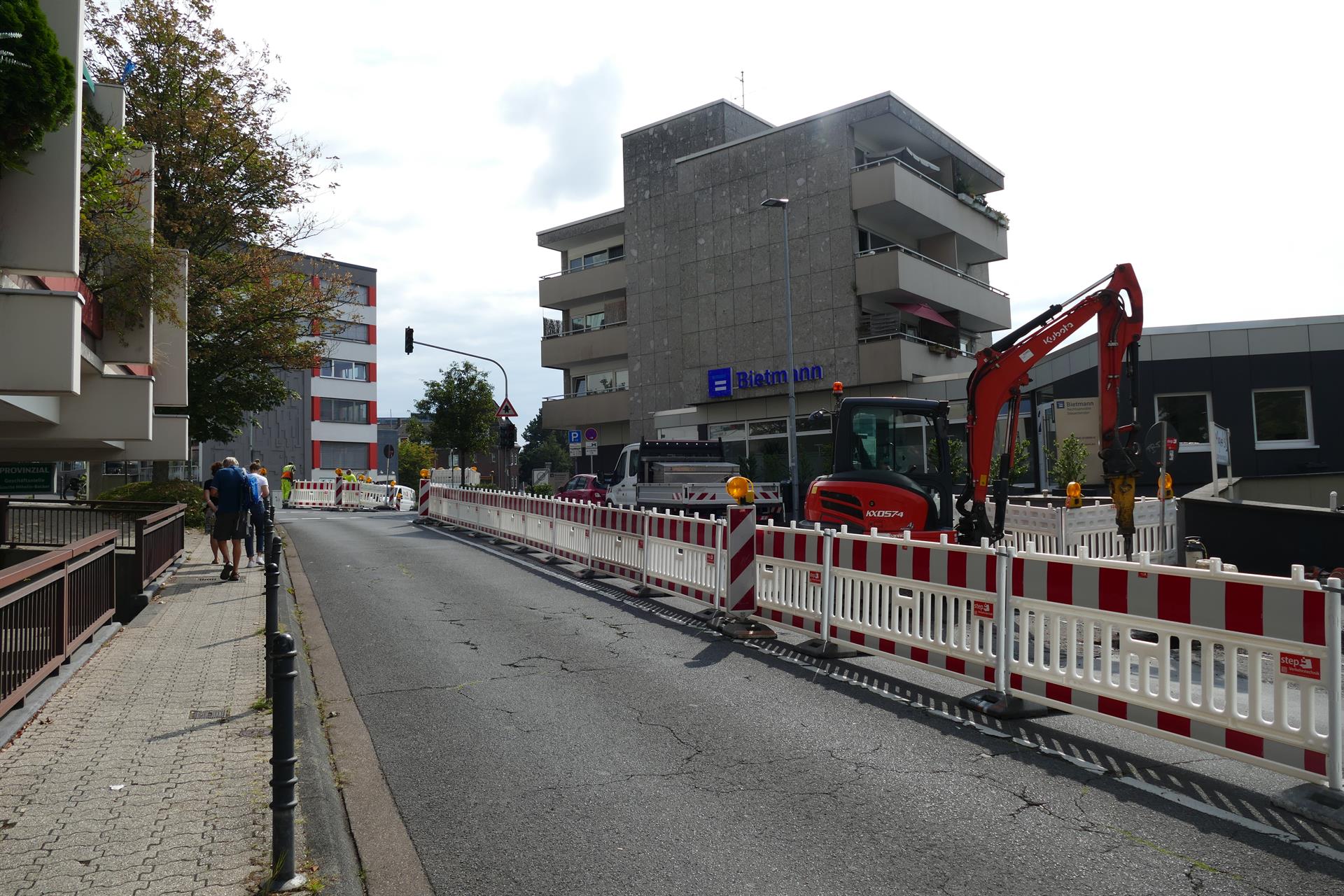

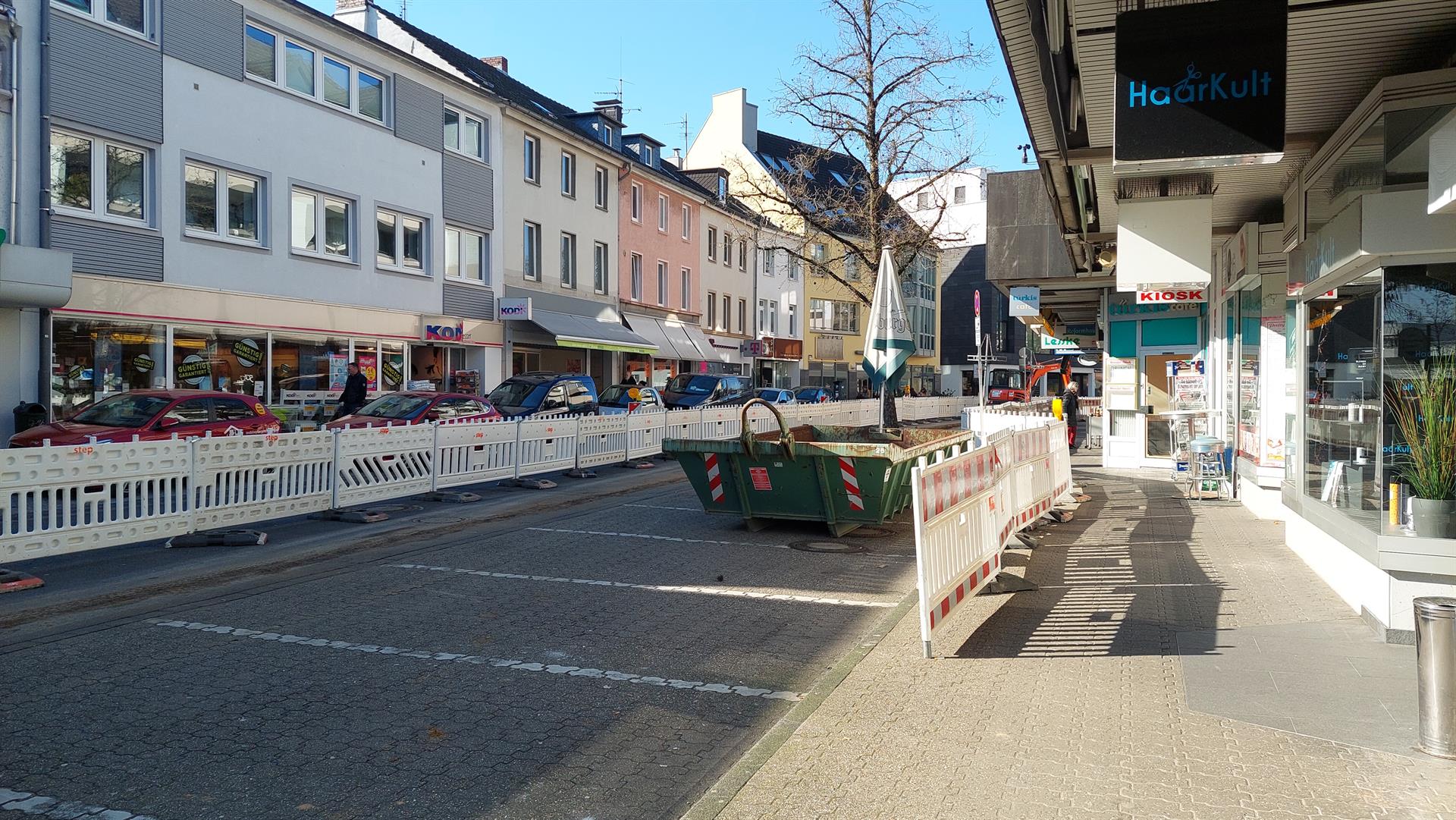

24. Februar 2023: Vorbereitende Maßnamen der BELKAW rücken in nächsten Bauabschnitt vor

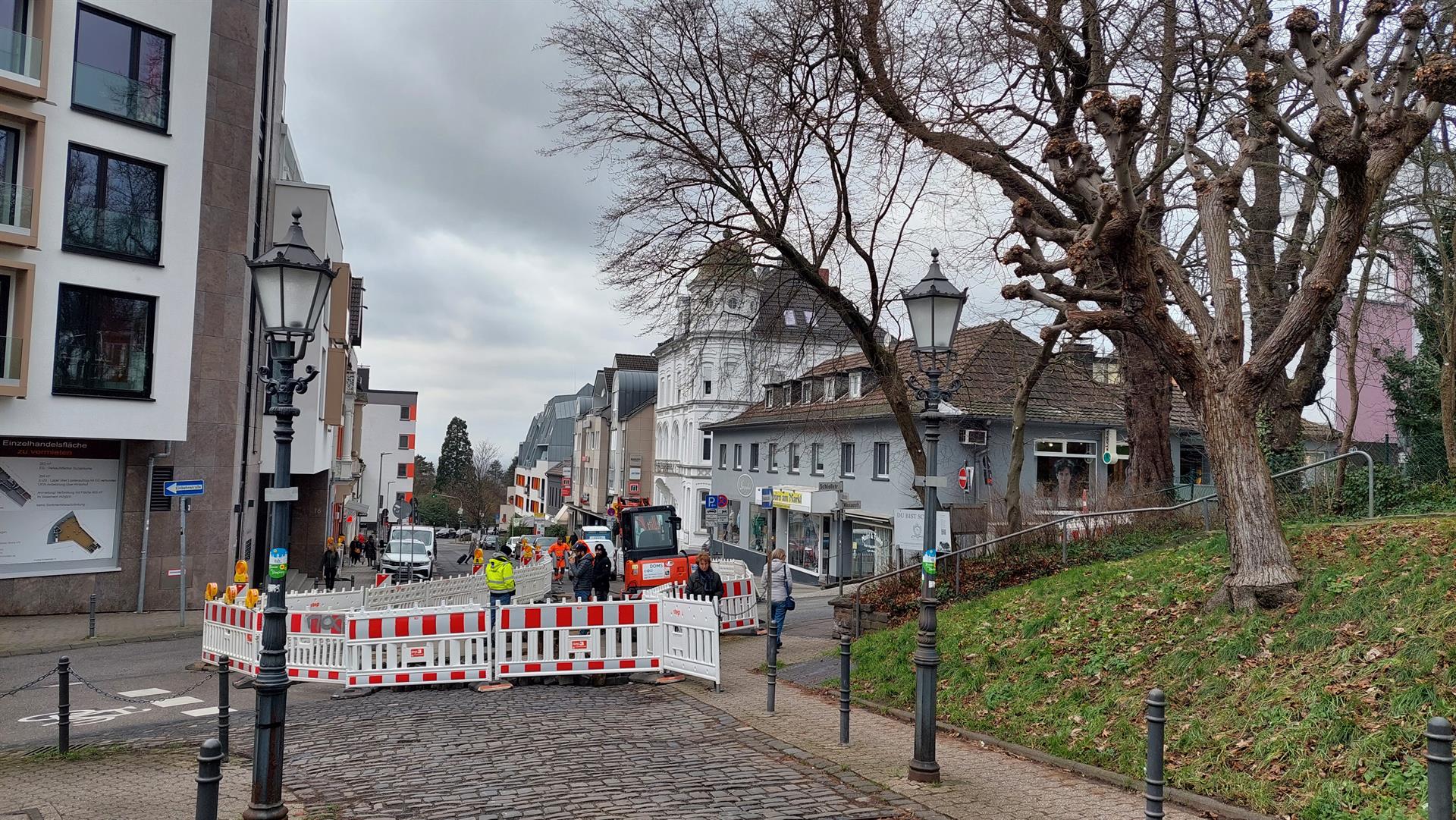

19. Januar 2023: Vorbereitende Maßnahmen der BELKAW gehen weiter

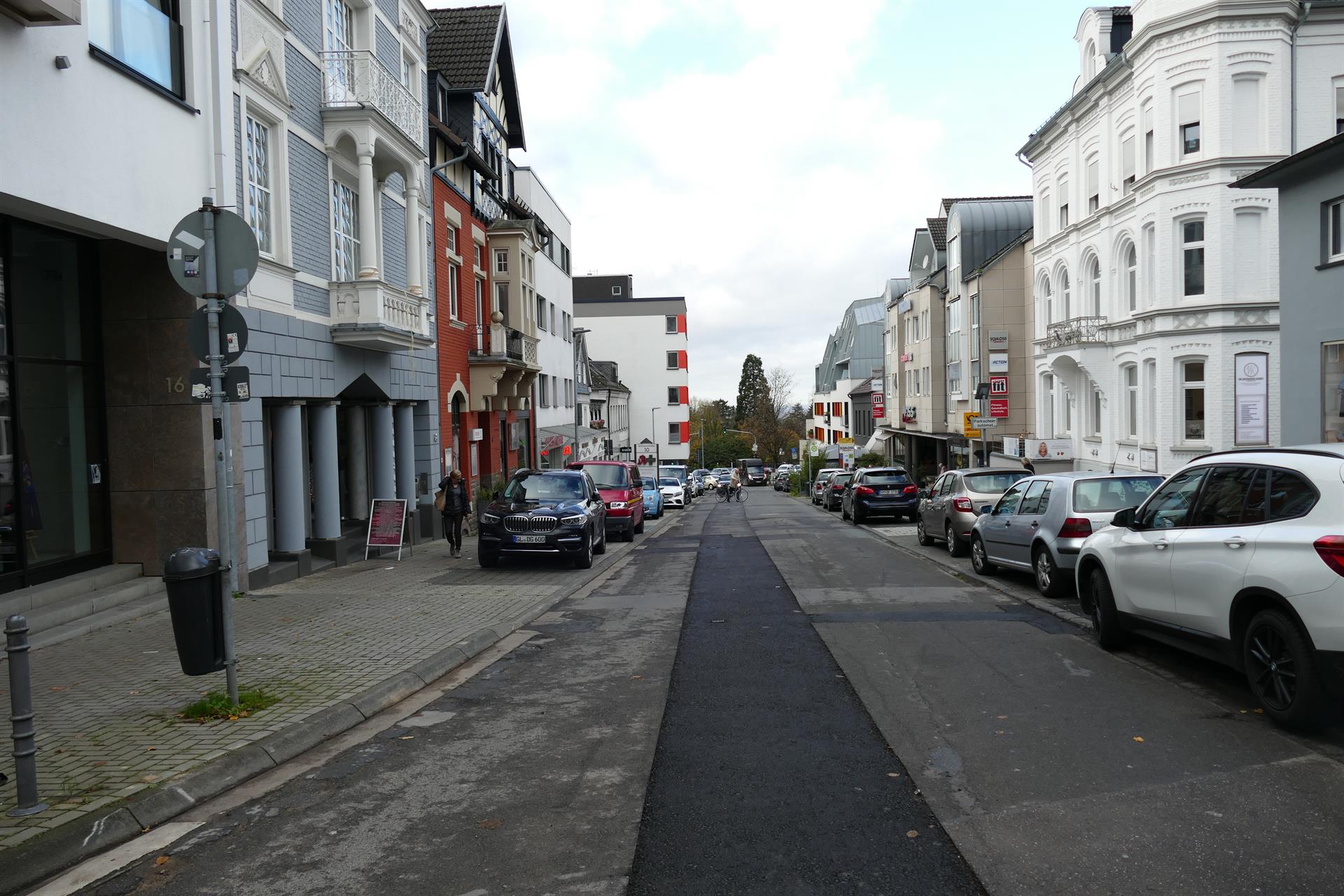

22. November 2022: Arbeiten der BELKAW in der Schloßstraße planmäßig beendet

7. November 2022: Bauuternehmen für Bauarbeiten gefunden

05. Oktober 2022: Vorübergehender Baustopp der Arbeiten in der Schloßstraße

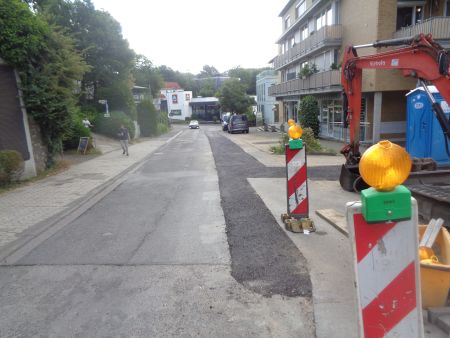

29. August 2022: Baubeginn in der Schloßstraße: Maßnahmen der RheinEnergie laufen ab Ende August vorweg

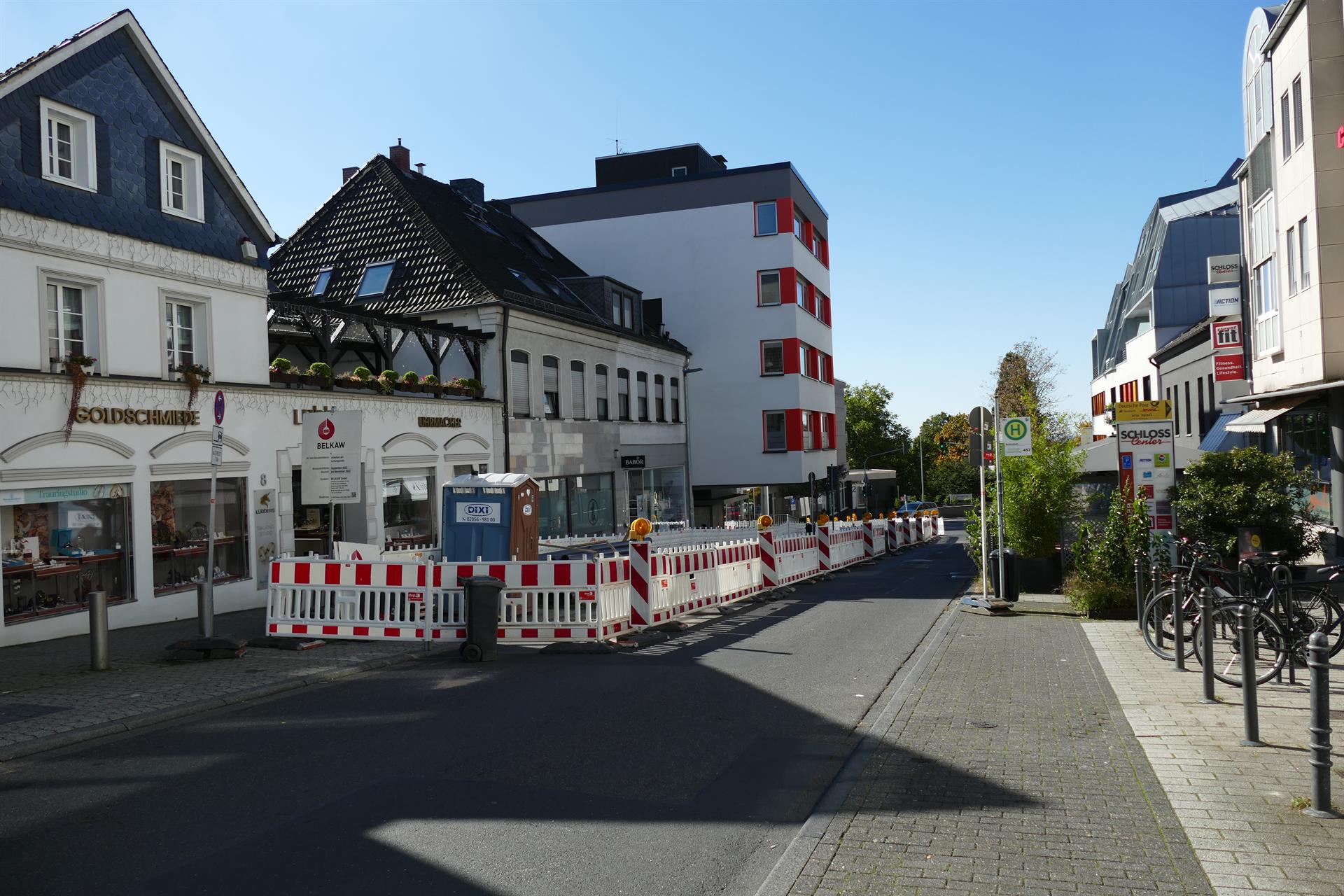

24. Juni 2022: Veröffentlichung der Ausschreibung und erste Bagger in der Schloßstraße – Neuer Zeitplan lässt das Weihnachtsgeschäft der Händlerinnen und Händler unberührt

22. Juni 2022: Bunte Farben in der Schloßstraße – Kinder gestalten den Vorplatz der Schlossgalerie

5. April 2022: Absperrpoller verhindern Falschparken vor der Schlossgalerie

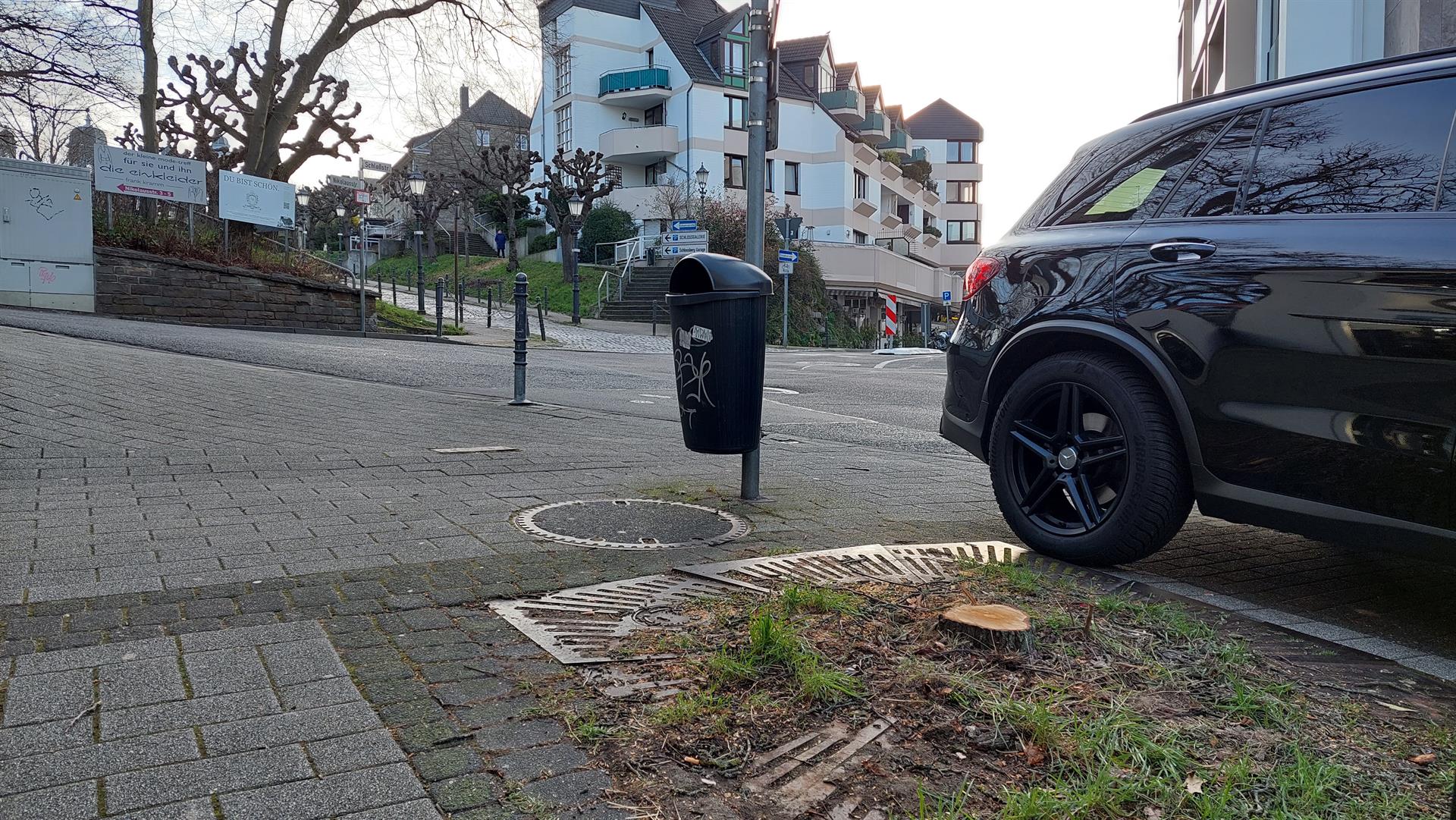

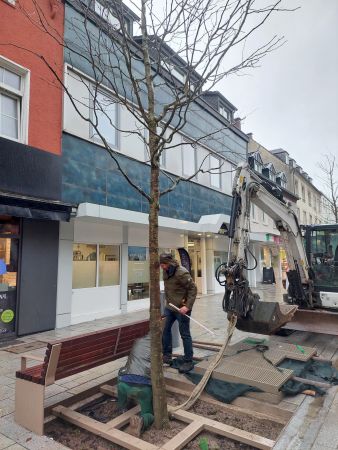

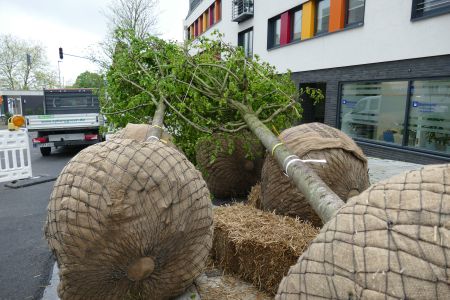

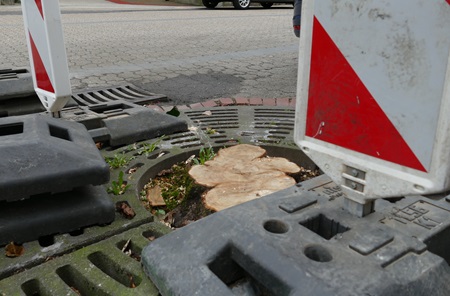

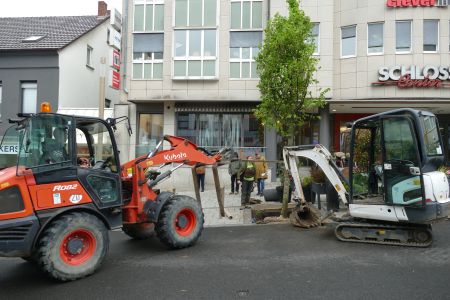

22. Februar 2022: Erste Baumfällungen beginnen

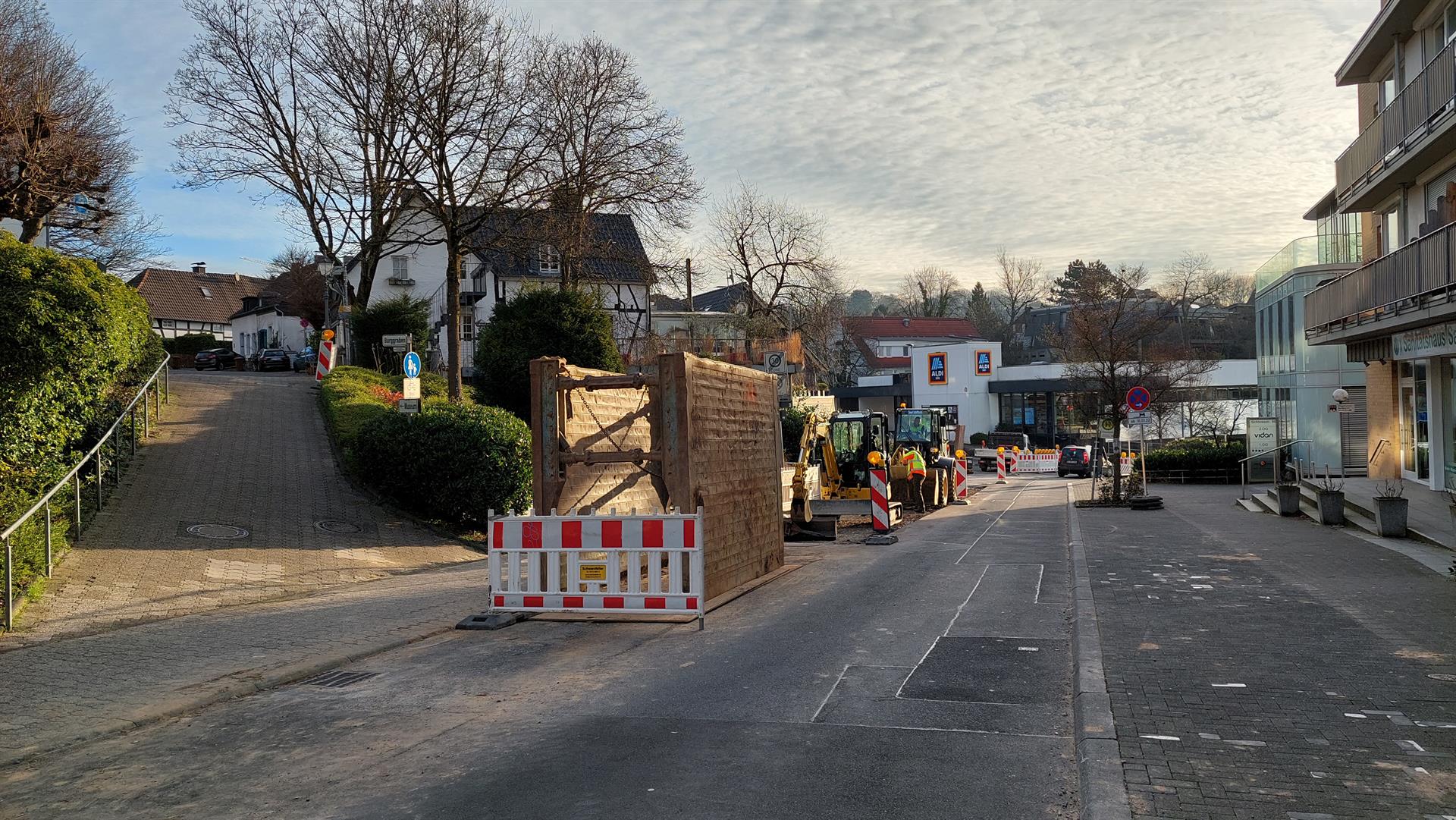

Januar 2022: Vorbereitende Kanalbaumaßnahmen beginnen
